開山資訊|SMGP成功完成T-13鑽井並進行完井測試
發布日期:2023-06-13

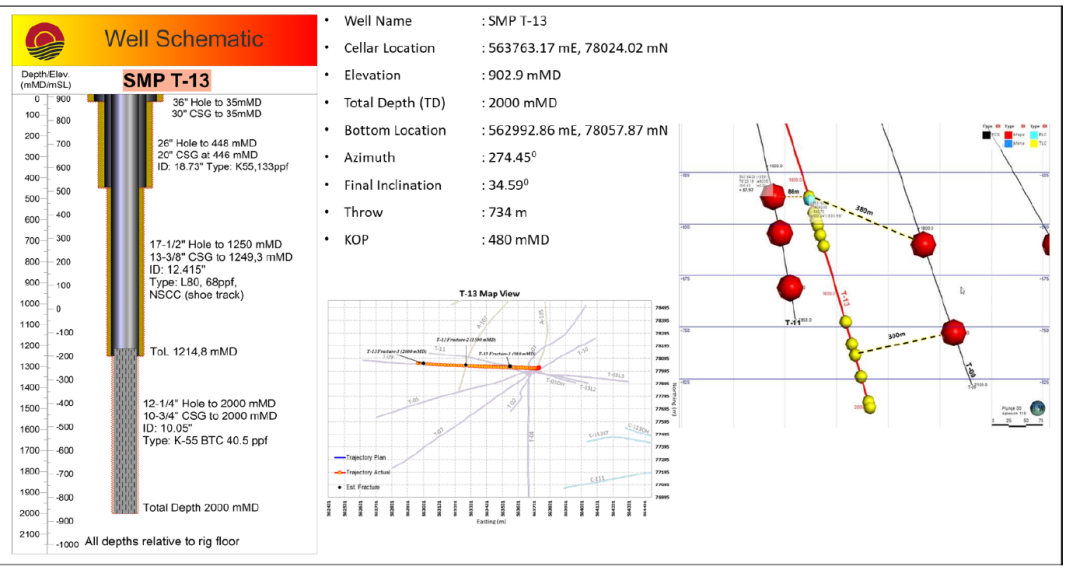

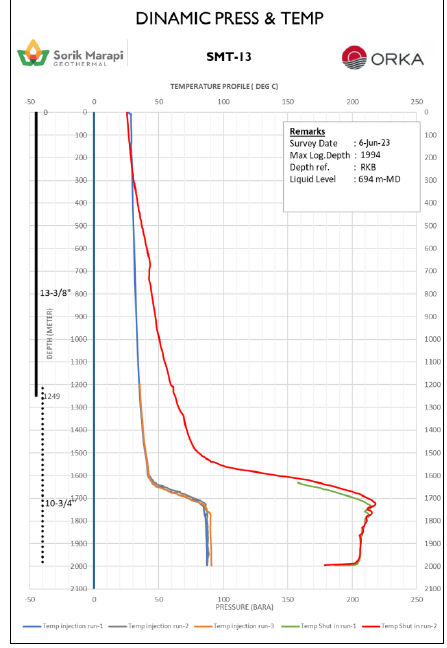

2023年6月7日,SMGP鑽井和資源團隊對耗時27天、於6月6日完井的T-13井進行了完井測試。測試數據顯示:T-13是一口高溫、高流動性的生產井,成功打出了因T-11修井失敗而損失的熱源。該井吸水指數在54.76kg/s/bar到94.12kg/s/bar之間,在停止注水後4.5小時後井下最高溫度即錄得217.9℃。其生產層穩定在300℃的情況下,該井預計可生產190噸/小時的高壓蒸汽。


T-13鑽井總費用小於300萬美元,是一口低成本的高產地熱井。其熱源將用於SMGP電站三期。

目前,鑽機正在移至T-07井井口,即將開始打該井的側道。早前,T-07井因套管無法按計劃下推導致井道塌方而無法順利將資源輸送至地麵,而被用於回灌。
